当前位置: 首页 / 南京国际人才网 / 国际资讯 / 正文


正在阅读:中国水电十局老挝南俄水电站引水隧洞完工
分享文章

微信扫一扫

中国水电十局老挝南俄水电站引水隧洞完工

原创 发布:2024/03/14 14:28:33 来源:南京国际人才网 33183 阅读

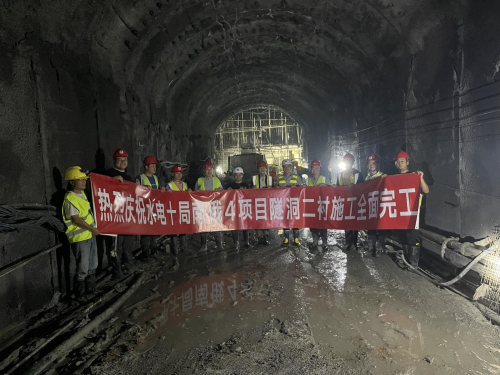

南京国际人才网2024年3月14日报道   3月10日,老挝南俄4水电站引水隧洞5号支洞控制段主洞最后一仓混凝土浇筑完成,标志着南俄4水电站引水隧洞混凝土衬砌全面完工,实现充水发电目标指日可待。

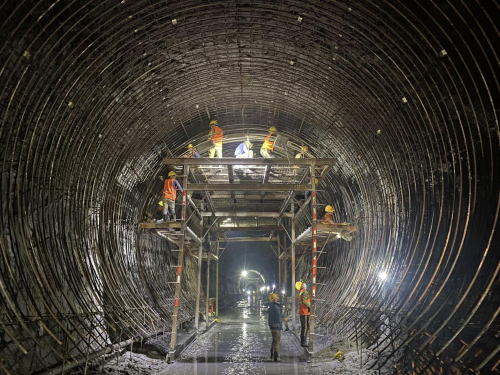

      老挝南俄4水电站引水隧洞全长17.8公里,其中8.7公里引水隧洞、调压井及厂房(压力钢管道)由水电十局承建。开挖完成地质资料显示,隧洞内围岩类别较原投标文件中所述围岩类别发生了巨大变化,尤其是IV2、V类围岩数量陡增,由原合同的910米增加至5962米,占引水隧洞整体长度的67.7%。IV2、V类围岩的开挖难度大、施工时间长、衬砌强度高、钢筋用量大,其中炭质板岩长度达3402米,其变形量最大达到1.8米,二次处理难度极大,对整个隧洞工程工期造成了巨大影响。


      受新冠疫情等因素影响,南俄4水电站长期处于停工和半停工状态。面对工期紧、任务重、地质条件复杂多样等难题,建设团队主动与业主等单位沟通,及时调整优化施工方案,开展“四新”技术研究,加大技术和人员物资投入,克服隧洞变形较大、洞内渗水严重等困难,保证隧道衬砌施工安全有序推进。复工后,项目部开足马力抢进度,衬砌浇筑进入全面冲刺阶段。为加快衬砌速度,项目部组织开展“创效施工一百天”劳动竞赛,鼓励全体参建人员,互相学习、互相竞争、互相监督,取得了良好效果。支洞控制段主洞衬砌施工连续实现单月21仓共252米的好成绩,创南俄4水电站引水隧洞单月二衬浇筑纪录。


      老挝南俄4水电站引水隧洞混凝土衬砌顺利完成,展现了十局人自强不息、勇于超越的精神和勇于担当、敢打硬仗的优良作风,为下一步隧洞灌浆施工创造了有利条件。项目部下一步将积极推动剩余工程进度及各项分部工程验收工作,为项目完工验收作好准备,推动高质量完成合同约定的各项既定任务,实现创效益、树品牌,以现场完美履约促进老挝公司市场开拓。

编辑:王凤仙

审核:王浩



名企招聘

置顶推荐

最新工作

急聘工作
